屋根葺き替え(+サーモバリア施工)・外壁工事
2026.04.20 (Mon)
浜松市中央区 H様邸 施工データ
| 工事内容 | 屋根葺き替え(+サーモバリア)・外壁塗装工事 |
|---|---|
| 施工日数 | 23日間 |
| 工事金額 | 800万円 |
| メーカー・商品 | ROOGA サーモバリア |
お客様のご要望
築45年で外壁塗装や屋根点検はしているが、最近漆喰に穴が開いているように感じて不安になった、とお問い合わせいただきました。
担当者より
点検で漆喰に問題はありませんでしたが、屋根を軽くしたいとのご要望だったため、瓦屋根の風合いを保ちながら強度と性能の向上が期待できるROOGAへの葺き替えをご提案いたしました。
昨今の気温変化も不安を感じておられたので、屋根葺き替え時に同時にサーモバリアの施工をお勧めいたしました。
施工前、施工後写真
工事写真レポート

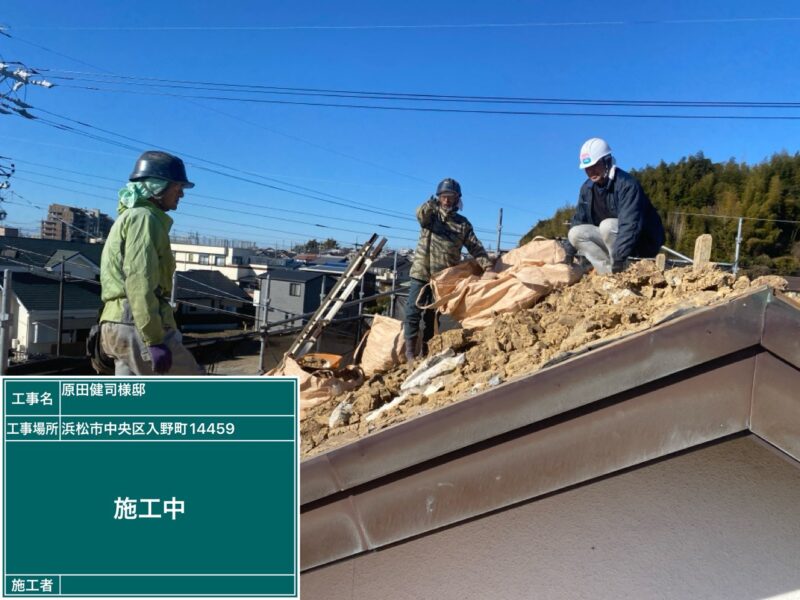

既存屋根の瓦を外す
瓦を一枚づつ手作業で外していきます。
土を除去

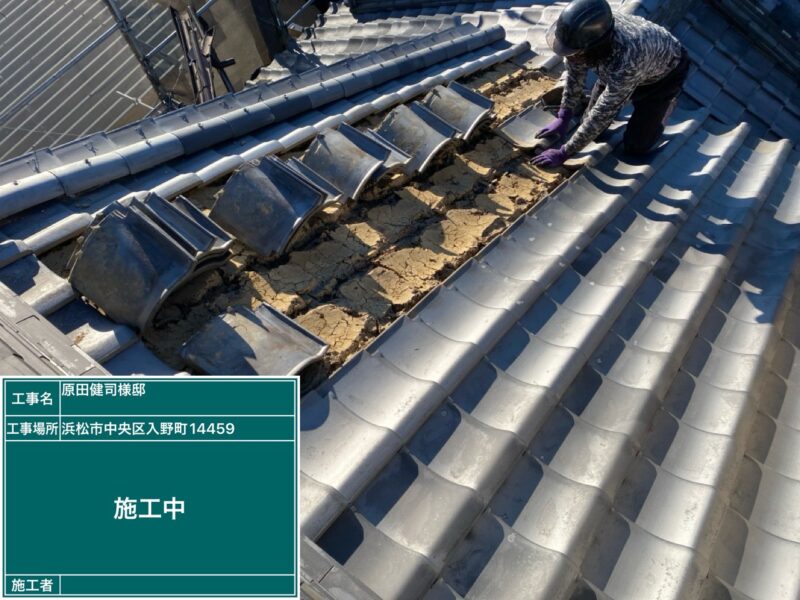

瓦の下の土を除去します。
昔の施工では瓦の下は赤土を敷き詰めてあるので、瓦の撤去作業の後に必ず土砂の除去が必要になります。土は産業廃棄物なので、適切に処理します。

土砂の掃除後にコンパネを貼る
土の撤去後に綺麗に掃除をし、コンパネを貼ります。既存の下地根太がきれいで使えるため、根太の上にコンパネを敷き詰めます。

防水シートを貼る
コンパネの上に防水シートを貼ります。
合成ゴム製の厚手なので水に強く、長持ちします。

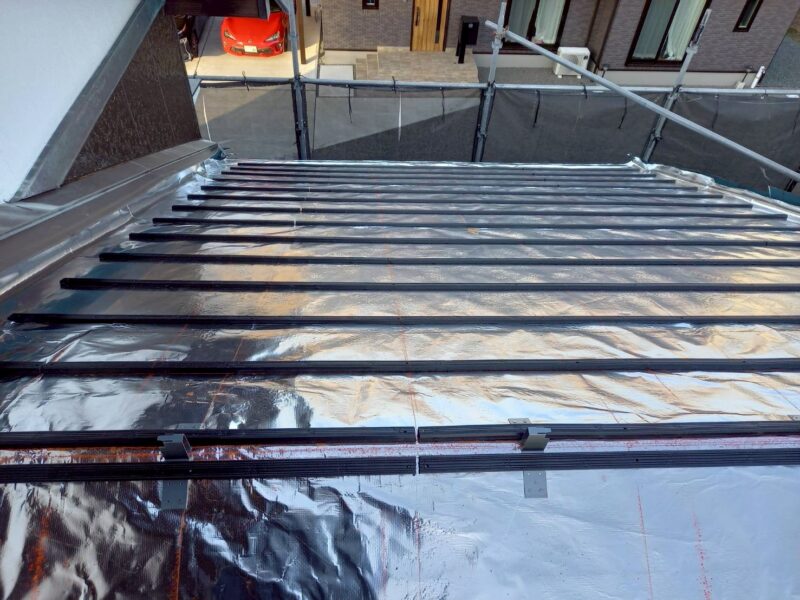

サーモバリアを貼る
サーモバリア(遮熱シート)を防水シートの上に貼ります。

ROOGAを葺く
ROOGAを葺いていきます。

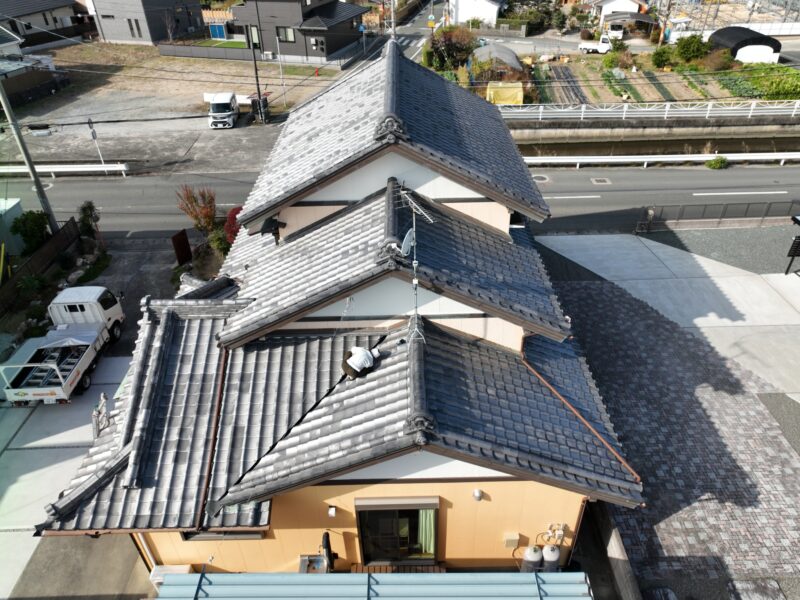

屋根完工
ROOGA葺き替え完了。

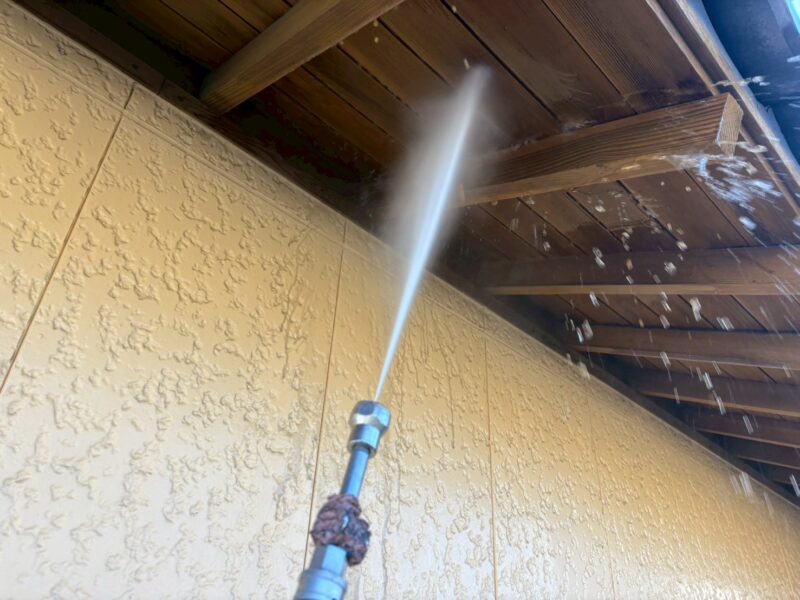

外壁塗装・高圧洗浄
外壁塗装する前に、各所の汚れを落とすために高圧洗浄機で洗います。
下塗り

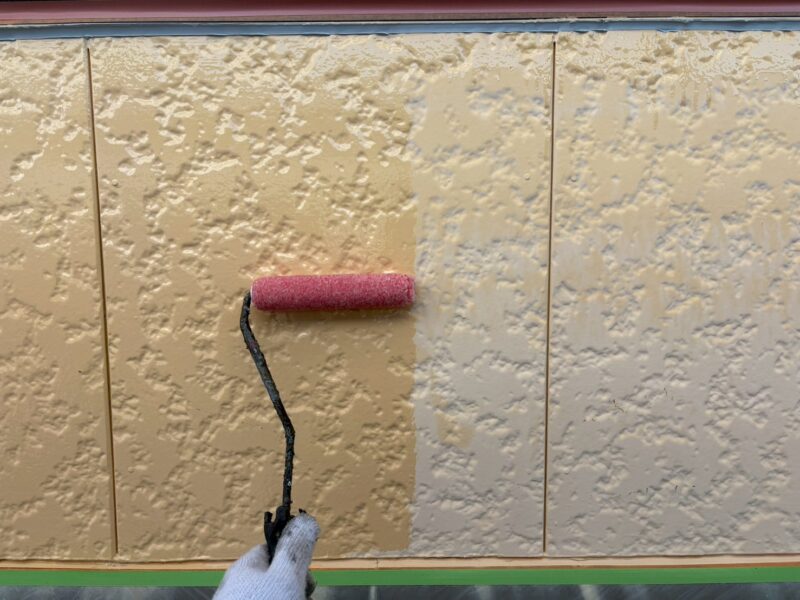

塗装は3層に塗り重ねます。
まずは下塗り。塗料の接着をよくします。

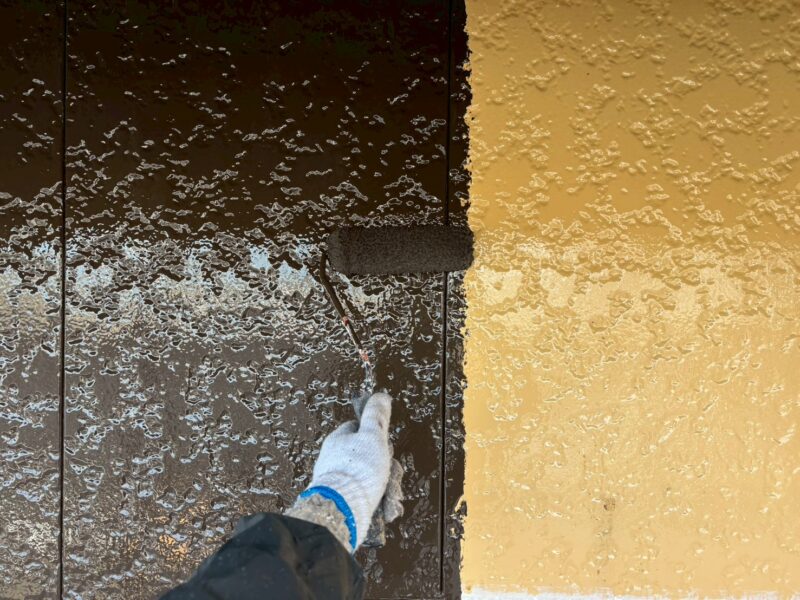

中塗り・上塗り
中塗り(黄色)⇒上塗り(茶色)で仕上げます。
細部の塗装
細部も汚れを落とし⇒高圧洗浄⇒塗装で仕上げていきます。
塗装箇所:戸袋・雨戸・犬走り・雨押え・破風など

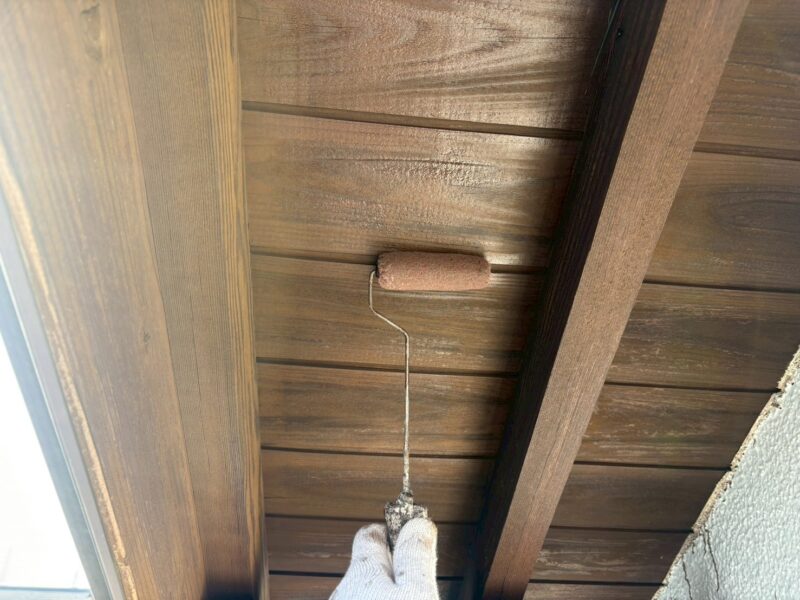

軒天の塗装
軒天も洗浄後に塗装をし直します。

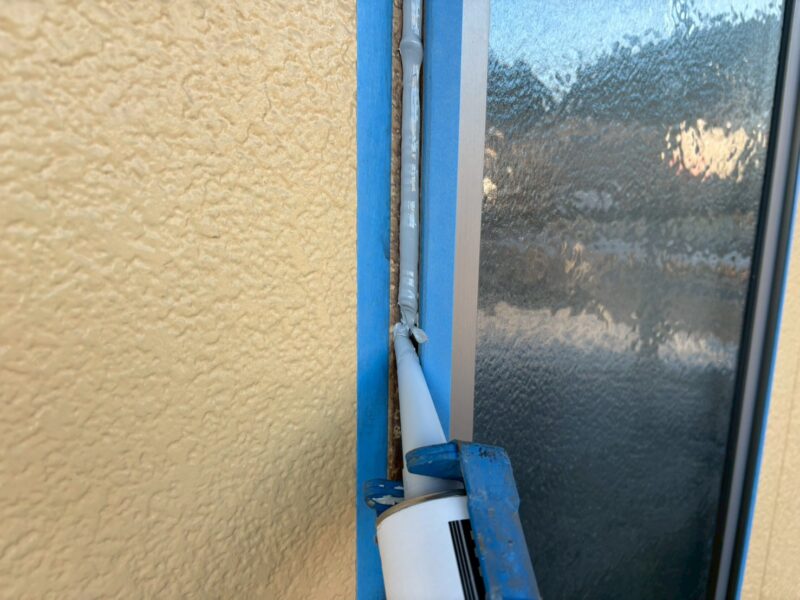

シーリング
シーリング部分もすべて直します。

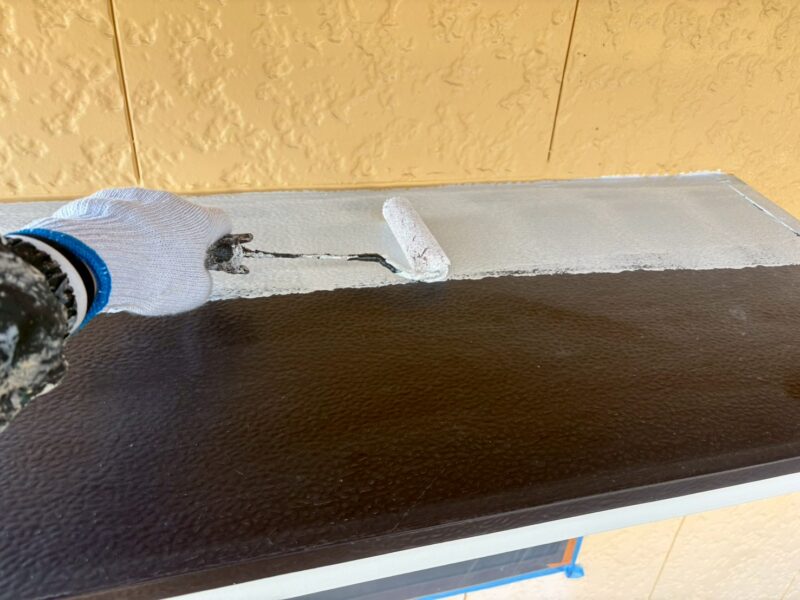

縁側の塗装
縁側の木部も塗装し直しました。
洗浄⇒下塗り⇒中塗り⇒上塗り⇒仕上げ塗り
雨が常に当たる場所なので入念に塗装します。
